拆除工程過後,要開始整理水管、電路、糞管....雖然完工後是藏在看不見的地方,但就是因為看不見才更顯重要,如果在使用後才出現漏水、漏電、漏排洩物,那又要全部打掉重來,非常麻煩!

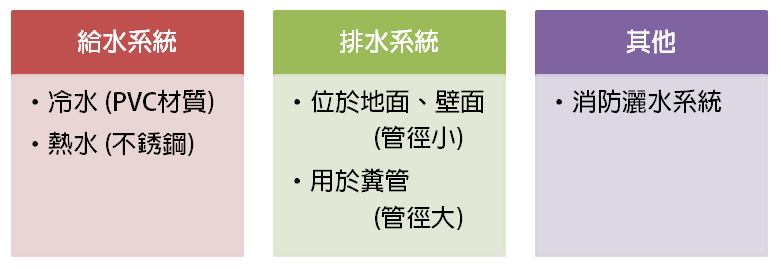

# 了解水工程
1、冷水
冷水管通常使用PVC塑膠管,可彎曲塑型;預算許可像豪宅就會使用不銹鋼管,耐水壓力會比較好,但遇轉彎處可能會有角度限制。
* 避免將不同材質管路相接,因抗壓性不同,可能會有水管爆裂的情形。
2、熱水
先配熱水、再配冷水。熱水管需選用不銹鋼管 (不要使用PVC,因管內熱水通過,高溫恐釋放有毒物質),並於管外包覆保溫套;舊式熱水管大多是「鐵管」會有生銹問題,建議汰舊換新。
3、排水管
若未來不使用,需以塑膠袋塞入並填補矽利康;或以專用的管套套住,以膠合劑黏著填補,避免管內餘水回流;切記先關水、再施工。
*廚房、廁所、馬桶的排水管常見S型、P型存水彎,依實際牆面或地面方向而訂,目的是阻絕臭味、蟑螂。
4、洩水坡度靠重力排水
糞管與排水管,不能太過曲折,彎曲越多、排水越不順暢;而糞管與排水管有排出污水的需求,因此要注意洩水坡度是否足夠,才能順暢洩水。
*洩水坡度與水管的高點到低點的排水運送距離、斜度、管徑大小,都有關係,施工前需與設計師討論,並參照排水設計相關規範。
5、明管、暗管
除了是否要工業風格的考量,實用性與維修的方便性,也是顧慮的重點!
# 管線施工23事
1、排水孔
廚房、衛浴間、陽台排雨水洗衣水等表面水的排放,都需要用到。建議設在流理檯 / 洗手檯邊的地面留設排水孔,若有水管漏水情形,可第一時間排水;若有磁磚建議設在磁磚交接處、斜坡低下處,以便排水。
2、小心廢棄物
垃圾、水泥砂漿,萬萬不可隨意傾倒,要是倒在糞管或排水管裡,日後會衍生堵塞問題。
3、拍照留底備用
一旦管線配置完成後,會上表面材封住,為了避免日後維修大動干戈,建議先行拍照留底,並在相片上註明水管位於牆面的高度、使用管線尺寸等等,以便日後維修;水管配置施工圖也要留存備用。
# 水管工程檢視必看 Place!
Place 1. 陽台
倒水後,看是否有積水不退的情形。
Place 2. 馬桶
沖沖看是否順暢,水會不會回流。老屋樓板較薄,為了讓排水管、糞管有地方架設,需架高地面,方便水管通行,也較易排洩。若糞管行經室內隔間,需在管線外包覆隔音棉,避免日後使用水流聲干擾居家安寧。
Place 3. 廚房、衛浴
不只廚房、衛浴,只要有水龍頭的地方都打開來看看,給水、排水是否順暢。
這一篇帶您了解水管,下篇帶您搞懂電路。
* 了解電路問題,請看監工 Step 2-2. 不想日後秀逗 監工搞定電路大小事 (水電工程-下)
核對確認 | 水工程 |
水工程 施工前 | |
檢查排水系統:雨水、污水、雜水,確實切割無混亂。 | |
確認配管圖。 | |
施工人員有執照。 | |
PVC、不銹鋼水管有無擠壓變型。 | |
斜坡度足夠,可順暢排水無積水。 | |
無滲水、漏水問題。 | |
只要有水龍頭的地方都打開來看看,給水、排水是否順暢。 | |
施行 水工程 | |
排水孔設在磁磚交接處、斜坡低下處。 | |
水管有無與牆面、地板固定。 | |
先配熱水(不銹鋼管)、再配冷水(PVC管)。 | |
熱水管有防護保溫套。 | |
冷熱水管有適當距離。 | |
無不同材質水管相接。 | |
水工程 完成 | |
不使用的排水管,需以塑膠袋並填補矽利康;或以專用的管套套住並以具有腐蝕性的專用膠填補。 | |
拍照留底,並在相片上註明水管位於牆面的高度、使用管線尺寸備存。 |
